工厂里的时间管理,真不只是排计划那么简单

上周去一家汽配厂,车间主任老李把我拉到生产线边上,指着流水线——‘你看,这台机器每45秒就停一次,就为了等上一道工序的件儿。’ 他苦笑。45秒,一天下来就是四五个小时干耗着。可当年他们上MES系统的时候,方案写得漂漂亮亮,节拍时间算到秒,结果呢?

说实话,工业现场的时间管理,最大的坑就是太相信数字。你坐在办公室里画甘特图,每个滑块严丝合缝,一到车间——物料没到、模具坏了、人请假了……计划全成了废纸。对吧。

工厂生产线上机器等待造成的时间浪费实拍
工厂生产线上机器等待造成的时间浪费实拍

时间都去哪儿了?先别急着骂工人

我跟过好几个项目,发现真正吃掉时间的,往往不是动作慢,而是‘断点’。比如换模。注塑机从A产品切换到B产品,标准流程说要2小时,但工人实际操作的时候,找工具找半天、行车的吊钩太远、模具预热温度不够……这些‘磨洋工’根本不是工人懒,是现场布局和工具配备就没考虑时间。更气人的是,有些车间连最基本的快速换模(SMED)培训都没做过——光在会议室里喊‘提升OEE’有什么用?❗

但我见过一家常州的小厂,老板自己没读过MBA,就给换模组买了套移动工具车,所有扳手、螺栓、加热棒都按顺序挂着,换模时间直接砍到40分钟。所以说,时间管理在工厂,得先解决‘容易浪费’的地方,而不是一上来就搞什么数字化。不过话说回来,数字化也不是没用……后面聊。

那些‘反常识’的时间管理法

你可能觉得,工业时间管理不就是排产、瓶颈分析么?但我要说个事:去年有一家电子代工厂,SMT线总产能卡在回流焊上,工程师天天盯着回流焊提速,又是调曲线又是换锡膏,结果烤炉是快了,前面贴片机根本供不上板——整体产出反而降了! 因为节奏乱了,机器之间互相等。这就是全局时间观的缺失,眼睛里只有局部效率,忘了整条线的节拍(takt time)才是一把尺。

所以我们在做时间诊断的时候,有一个很‘糙’但管用的方法:拿摄像机对着瓶颈工位拍一整天,然后大家一起看回放,自己找茬。工人自己会喊出来:‘操,我为什么走那么远拿料?’‘刚才那个等待完全可以合并啊!’——这种‘时间耻感’比任何KPI都好使。💡

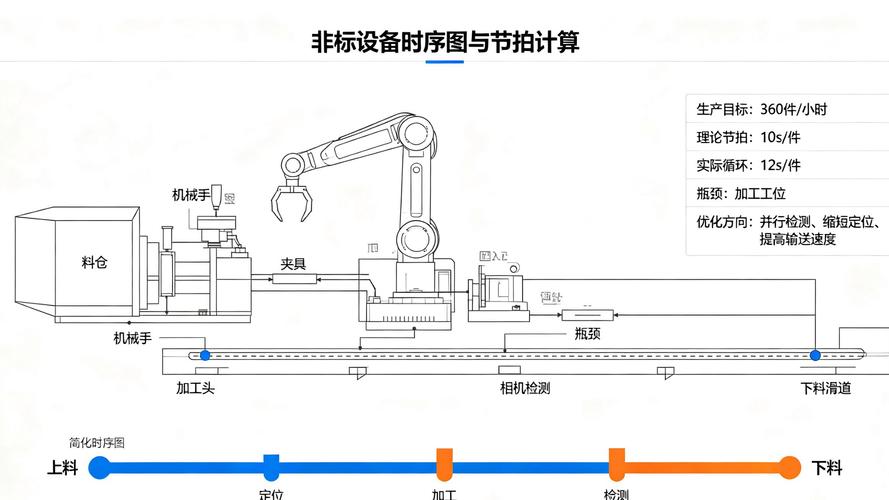

工业工程师用摄像机拍摄生产线瓶颈工位时间分析
工业工程师用摄像机拍摄生产线瓶颈工位时间分析

还有一招更狠的:故意制造饥饿。把在制品(WIP)往下压,压到线快断了再放一点。很多厂的管理者怕停线,拼了命堆库存,结果隐藏了无数时间浪费。我服务过的一家轴承厂,就把WIP从3000件压到800件,开始每天停线十几次,但两个月后,异常响应速度提升了三倍,准时交付率反而从72%飙到95%。——时间,有时候是被‘挤’出来的。

问与答:一线班组长最头疼的时间管理问题

问:我们生产线品种特别杂,一天换十几次,一换线就要调机、首检,时间根本不受控,怎么办?

答:杂而不乱的核心是标准化切换流程。我建议你把换线拆成‘外部作业’和‘内部作业’——外部作业提前做完,比如物料就位、工装预调,内部作业只做必须要停机才能干的事。然后,像F1赛车换轮胎那样练!每个动作掐秒表,设个‘换线标准时间’,达标有奖。⚠️ 千万别指望工人自己摸索,得有人专门研究动作,哪怕就一个转身的距离,缩短半秒也值。

问:我们上了APS高级排程系统,但计划还是赶不上变化,订单插单一来全乱了,系统的时间管理是不是没用?

答:不是系统没用,是你的计划没留‘缓冲’。APS算得再精,也是基于输入数据的确定性,可现实就是插单、急单、设备故障。你得在瓶颈资源前故意放一点‘时间缓冲’,比如预留产能的15%专门对付急单,或者设置‘订单准入规则’:什么级别的插单允许打乱原计划,什么级别的往后排。系统是死的,但时间管理策略必须是活的。

最后:让时间‘看得见’

我特别推崇一条:把时间浪费变成物理信号。比如,在瓶颈机器上装个警示灯,停线超过3分钟就开始闪,闪10分钟没人响应就直接拉警报。有些厂弄了‘小时板’——每小时公示实际产出跟目标的差距,红笔圈出来。人这种动物,对‘损失’敏感,对‘延迟’麻木,你得把时间的流逝可视化,他才知道肉疼。✅

说到底,工厂的时间管理,不是工具多高级,而是有没有人真的盯着它、在乎它。技术只是辅助,组织惯性、人性怠惰才是最大的敌人。下次再开生产例会,别光问‘产量到没到’,多问一句——‘昨天那台机器为什么等了47分钟?’或许,改变就这么开始了。
