工业时间管理实战:车间主任的止损秘籍

真受不了。上周去一家五金厂参观,生产进度表上大片红色延期——都火烧眉毛了,车间主任还在优哉游哉地喝茶。我一把扯过他手里的排程单:‘兄弟,你这哪叫管理,分明是跟着问题跑!’ 他愣住。后来聊了仨钟头,他终于承认,时间全被‘紧急但不重要的事’给吞了。唉,这场景我见过太多。

其实工业制造的时间管理,跟带孩子写作业一个道理——得有章法,得盯关键节点,还得留出缓冲。你以为把计划往系统里一丢就万事大吉?错。机器会坏,物料会迟到,员工会请假……真正的功夫,在计划之外。

🎯 掐住工单流转的死穴

知道车间里最大的时间黑洞是什么吗?不是加工慢,是。等料、等图纸、等质量确认、等上一个工序交棒。我曾经给一家注塑厂做诊断,发现一个壳件从投料到入库,真正增值作业时间才 4.7 小时,但总周期干到 11 天!其余时间全在‘排队发呆’。怎么办?

绝招就一招:强制单件流,消灭批量转序。但说到这儿,很多厂长会跳起来:“我们机台远,不攒一批再搬多浪费!” 嘿,你别急。试试把机台布局改成细胞式,或者——至少给每个工位设定在制品上限。比如冲压工序,堆超过 20 件就不许再投料。这一招我亲眼见证,让某汽车零部件厂的交货提前期从 8 天缩到 3 天。

工厂细胞式生产线布局图
工厂细胞式生产线布局图

当然啦,如果你是离散制造,工艺路线复杂得像蜘蛛网,那得用另一把刀:关键路径法。别试图把所有订单的进度都盯牢,人会疯。只盯住总工期里最拖不起那一条链——比如热处理炉坏了,后面精加工全得停。对吧?

这时候你可能会问:

问:我们订单碎片化严重,每天几十张工单,怎么抓关键路径?
答:好问题。千万别手动算,ERP系统里跑轻量MES模块,或者哪怕用Excel按工艺倒推最晚开工时间。但核心是人——每天晨会只聚焦三个问题:昨天哪张单延误了?今天瓶颈工序在哪台机?我们需要谁协调? 坚持一个月,交期达成率不提升你来找我。

💡 设备综合效率:别只盯着故障,时间小偷在细节里

一提OEE(设备综合效率),好多人只懂抓故障停机。对,故障是头号公敌。但你有没有想过,换模时间才是暗地里吸走利润的鬼。我以前服务过一家钣金厂,大型冲床换一次模具要 1.5 小时,技术员慢悠悠拆螺丝、调参数,跟绣花似的。老板却天天骂销售接单利润薄。后来我们搞了个SMED工作坊,把内部作业转外部,并行操作,硬生生压到 18 分钟。产能瞬间释放 30%!财务眼睛都亮了。

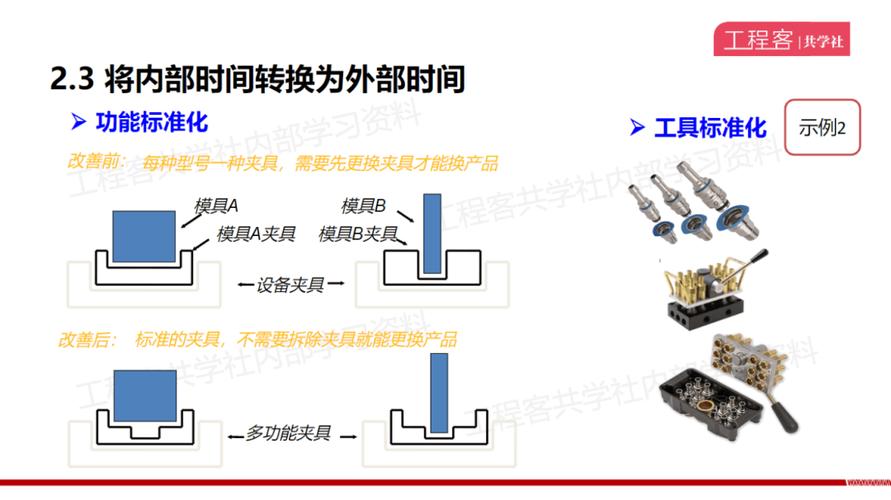

快速换模SMED操作流程图
快速换模SMED操作流程图

还有,速度损失——机器明明在转,但转速没达到额定。巡检人员如果只记录‘在生产’,永远发现不了。我建议,给每台关键设备装个小小的物联网采集器,不贵,几百块,实时抓取实际转速和进给率。数据一出来,有些老师傅那点‘省刀具钱’的小心思就藏不住了,哈哈。

问:小厂,老板觉得物联网太虚,怎么办?
答:别讲概念。你拿一个月的返工和废品损失数据,对照机器转速曲线,肯定能挖出关联。用钱说话——去年我帮一家螺丝厂算过,拧紧轴实际力矩低于标准值的时间段,产品不良率飙升 17%。老板一看,当天掏钱上系统。这就叫 ‘打蛇七寸’

⏳ 计划员的尊严:不轻易答交货期

⏳ 计划员的尊严:不轻易答交货期
⏳ 计划员的尊严:不轻易答交货期

做计划最憋屈的时刻:销售拍胸脯答应了客户,回头逼工厂。工期明明要 7 天,愣说 5 天能赶。结果加班加点,质量隐患埋下一堆,最终还赔了空运费。这种恶性循环该停了。

怎么破?建立标准工时数据库。这事儿特枯燥,但威力大。把每个零件的工序时间、准备时间、排队时间逐一实测,别信工艺卡上的理论值——那玩意害死人。然后,每次排产必须留出 15% 的缓冲系数,给未知留空间。有人反对?你问他:“上个月紧急插单毁了几张单子?” 他立刻就闭嘴了。

再说一点,计划员必须下车间。别整天坐办公室点鼠标。你不到车床旁边闻闻切削液味道,不去焊接工位感受飞溅的热度,你永远不知道为什么一个看似简单的件,实际耗时是标准的两倍。我招生产计划员第一要求:每天至少 2 小时泡现场。这比任何高级排产算法都管用。

最后啰嗦一句:时间管理在工业界,从来不是个人效率的概念,它是系统能力的映射。流程不顺、权责不清、数据不准,任你学多少番茄钟都没救。所以,真的该从物理流和信息流两个根上动刀子了。别怕乱,越乱的地方,改善的甜头越大。共勉。
